6月上旬,受台风“艾云尼”外围云系影响,吉安市遂川县、井冈山市等地遭遇强降雨,防汛形势非常严峻,尤其是蜀水林坑水文站出现50年一遇的超历史洪水,8日7时水位90.95米,超历史洪水1.63米。紧急关头,省水文局立即做出部署,迅速派遣应急监测队伍进行支援。
6月8日 星期五 雨
10:30接到支援指令后,立即与吉安市水文局取得联系,了解林坑站的设施设备运行和测验开展情况,10:40准备应急支援设备和物资,调配交通车辆。
12:00从省局出发驱车330公里,15:00到达目的地迅速掌握情况。林坑站水文缆道已被洪水冲击脱槽,缆道房和自记水位台被淹,吉安局同志正在积极抢修,努力恢复测验设施。
我们与吉安局李慧明局长、康修洪副局长商讨后,分成若干组开展应急监测工作。第一组利用上游300米一人行桥,采用桥测电波流速仪法施测流量;第二组利用水准仪对受淹水准点及水尺进行校测,接测测流断面临时水尺;第三组负责抢修水文缆道等测验设施。
16:00完成水准测量工作,16:10成功施测第一份流量资料,18:00水文缆道恢复正常;20:00返回遂川,与遂川队同志一同采用桥测ADCP法对遂川站进行流量测验。22:00左右施测遂川站洪峰流量。

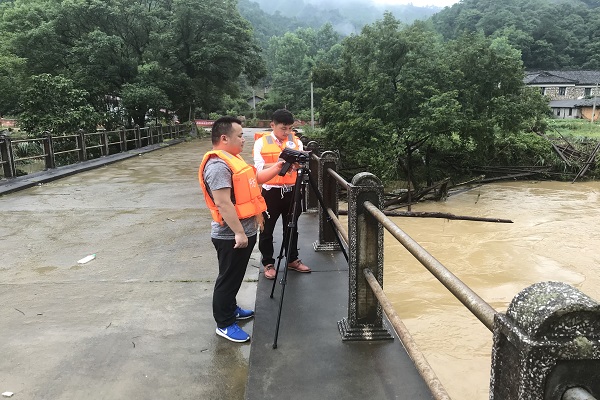

林坑站桥测电波流速仪法测流
6月9日 星期六 雨
稍作休整,因仙坑、坳下坪水文站雨情较大,预计水位涨势速猛,魏超强于凌晨3:00前往仙坑站支援。仙坑站属于小河站,洪峰过程陡涨陡落,河面漂浮物众多,通过与遂川队职工团结合作,完成了3次流量测验。
5:30魏超强返回遂川,7:30我们在遂川队进行短暂会商。目前蜀水、遂川江水位出现复涨,汤湖站上游雨情较大,我们兵分三路,朱志杰支援林坑站监测,魏超强支援遂川站监测,张永强支援遂川队的交通。
12:00遂川站施测今年最大洪峰水位,16:00林坑站施测今年第二大洪峰水位。20:00返回遂川。
6月10日 星期日 晴
8:00吉安局根据当前防汛形势,结束防汛水文测报Ⅲ级应急响应,进入正常防汛期。我们前往林坑水文站整理测验资料及水文站设施恢复工作。
几点体会与建议
本次应急支援工作,有以下几点体会。
应急监测工作“艰、难、险、重”
应急监测工作“艰、难、险、重”,可能面临着防汛形势紧迫、监测环境复杂,野外作业危险、后勤难以保障,没有时间休息、测验任务烦重等等,如果没有过硬的专业技能和优秀的身体素质可能难以应对。
指挥协调很重要,齐心协力战洪魔
在支援遂川队期间,亲身经历面对全流域的暴雨洪水时,吉安市局、遂川队领导,根据所辖流域雨水情“时、空”分布,合理分派应急监测队伍开展测验工作,圆满完成测验任务,指挥协调很重要。
水文应急监测工作不能“单打独斗”,需要监测队员齐心协力,通力合作才能够完成。
先进技术发挥了重要作用
在超历史特大洪水面前,传统的测验设备受洪水冲击,已无法开展流量测验。此次应急监测采用了较先进的手持电波流速仪施测流量。在特大暴雨面前,林坑站通讯基本瘫痪,水文站职工采用卫星电话报汛。先进技术在此次应急监测中发挥了重要作用。
应急监测工作的几点建议。
提高建设标准
针对目前较低的测洪、防洪能力的水文站,要提高水文站建设标准,避免当突发防汛水事件时因设施被淹导致无法完成测验工作。
应急监测方案要实
夯实考证信息的收集,落实各站应急监测方案的可操作性,加强应急监测演练。做到“召之即来、来之能战、战之能胜”。
加强培训指导、提升单兵作战能力
省、市局要加强测站职工应急监测能力的培训指导,测站职工能很好完成测站常规的测验工作。但当出现特大洪水,应急监测能力还存在不足。可多举办一些先进仪器设备、应急监测理论方法的培训。
应急监测工作需要大家齐心协力,但提升单兵作战能力也至关重要。随着江西省站网体系不断增加、健全,全省人员数量不变,在应对全流域突发防汛水事件时,提升单兵作战能力,达到一人多岗、精兵高效势在必行。
